8月20日,由第六分公司承建的忻城县“隆达---山水福城”项目二期工程9号楼项目顺利开工。

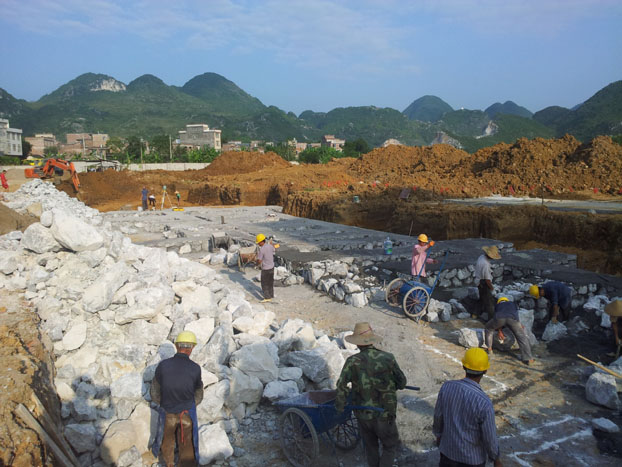

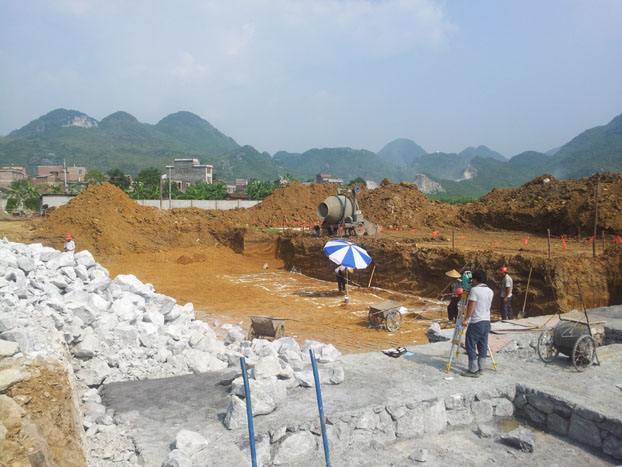

该工程项目地处低洼地段,终年被雨水浸泡,近期因受台风影响,对正本施工前提就欠安的9号楼来说更是雪上加霜,若何铺排基础施工成了项主张一大难题。为了不影响施工进度,依照甲方的要求尽快开工,项目部召集有关工程技术人员切磋施工规划,在听取各方的定见,并经充分论证后,造订了切实可行的施工规划:一是铺设施工路路。凭据现场终年被水浸泡的情况,决定换掉50公分左右的面层土,再用石渣填充,压平坦后浇注混凝土面层,解决施工路路问题; 二是排除积水。在基坑周围挖排水沟和集水井,用大功率的水泵抽水,尽快排干基础轴线领域内的积水;三是分段开挖。由于9号楼的长度很长(114米),整体开挖风险太大,万一遇到大雨气象,随时有被淹的危险,并且甲方不愿定能接受基础超挖深度的签证,因而项目部决定采取分段开挖的方式进行施工,以削减施工风险。
施工方案确定后,项目施工人员于8月20日开挖,并于21日通过了第一段基槽验收。目前各项工作在按规划井井有条地进行,工程进展顺利。
